Das zweite Schulgebäude

der Grundschule Muku IKO1

Die Planungsphase 2016

Neuer Klassenraum mit Ausblick zum alten Schulgebäude

Warum ein zweites Schulgebäude nötig war

Nach dem gelungenen Neubau 2015/16 wurden drei Klassen in neuen, hellen, klimagerechten Klassenräumen unterrichtet. Die drei anderen Klassen verbrachten ihre Unterrichtszeit in baufällig geworden Holzhütten mit Wellblechdächern, durch die der Wind pfiff und die Feuchtigkeit eindrang. Der Krankenstand bei Lehrern und Schülern war hoch und die Besserstellung der Klassen im Neubau führte zu Gerechtigkeits­diskussionen.

Der zweite Bauabschnitt war zwar schon länger geplant, die Finanzierung bereitete jedoch Probleme. Eltern, Lehrer und Schüler hatten nach Aufnahme des Schulbetriebs im Neubau im Juni 2016 wiederholt die dringende Bitte um Unterstützung bei der Erneuerung der verbliebenen Altbauten an uns herangetragen.

Plan für das Schulgelände (Stand: August 2017)

Zum Neubau des zweiten Klassentraktes

Nach dem Plan von Till Ludwig sollte der zweite Bau wie eine Kopie des ersten aussehen, allerdings vergrößert um drei Verwaltungsräume für Lehrkräfte und Wächter.

Zum Schulgarten hin waren durch die Einebnung des Geländes erhebliche Erdarbeiten angefallen. Der Aufgang in den Gartenbereich muss durch eine Steintreppe gesichert werden, eine Steinmauer sorgt für die Sicherung des Abhangs, das gesamte Gelände erhält damit eine Terrassierung.

Der vormalige Schulhof war nach diesem Plan zu klein geworden. Deshalb wurde bereits 2016 auf der gegenüberliegenden Straßenseite ein zusätzliches Gelände angekauft, auf dem später ein neuer Schulhof und Sportplatz mit Toilettenanlage entstehen sollte.

Der Entwurf von Till Ludwig

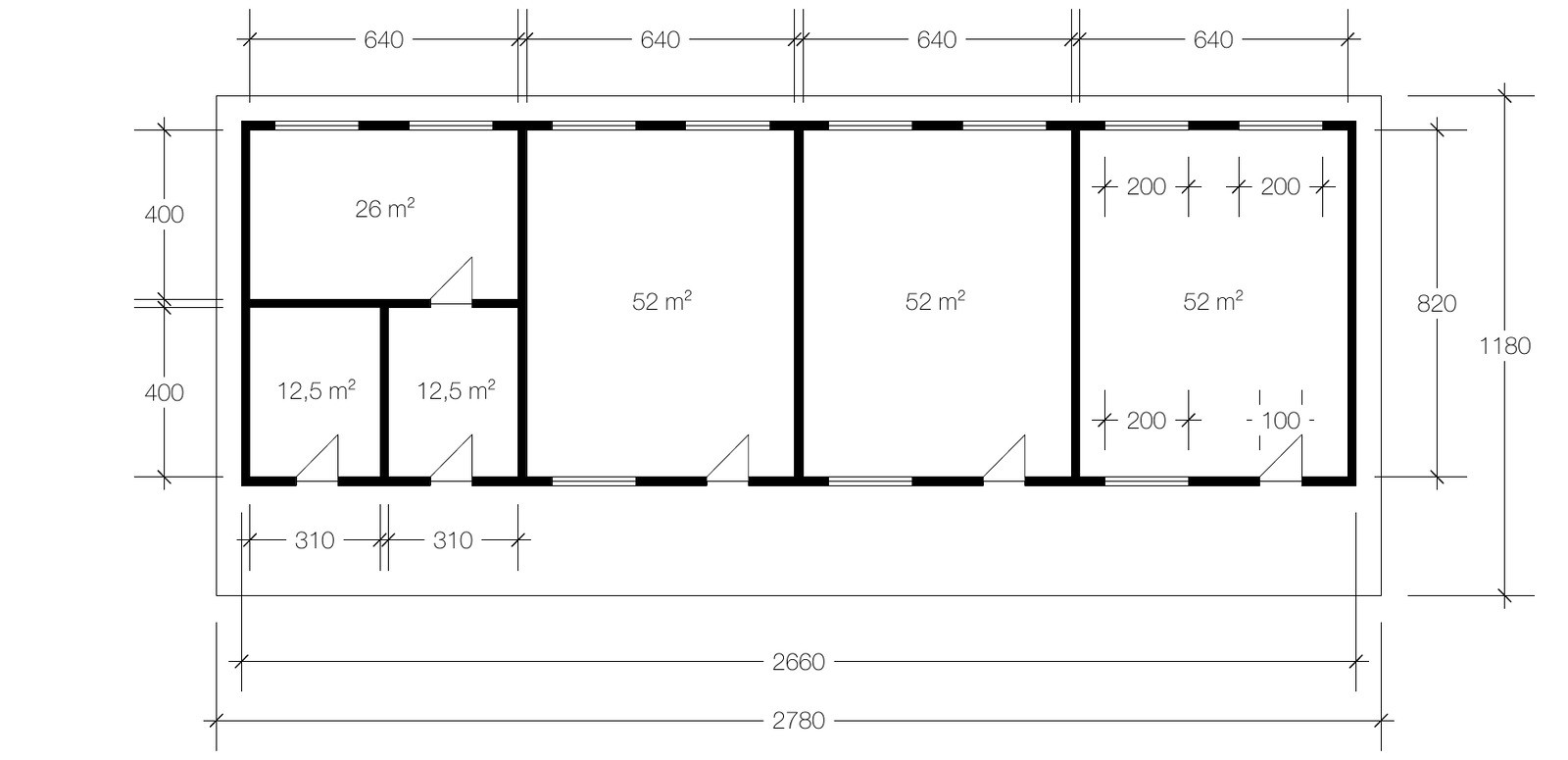

Grundriss und Aufrisse

Die Bauform des ersten Schulgebäudes hat sich bewährt: große, verglaste Fenster, überdachter Vorraum vor den Eingängen zu den Klassenzimmern, Holztüren, Estrichfußboden, lärmgedämmte Decke.

An der Straßenseite sind drei Verwaltungsräume vorgesehen: ein Sekretariats-/Direktoren-Zimmer mit Durchgang zu einem größeren Arbeits- und Aufenthaltsraum für die Lehrerinnen und Lehrer und ein abgeschlossener Raum für zwei Schulwächter.

Im Wächterraum wird zudem eine Wasserleitung enden, die von einem nahegelegenen Brunnen dorthin verlegt wird. Damit werden die Schülerinnen und Schüler jederzeit frisches Trinkwasser haben.

Vom Abriss des alten bis zum fertigen neuen Schulgebäude

2017 - 2018

Abriss

Seit Anfang Dezember 2017 sind auf dem Schulgelände in Muku die Arbeiten für den zweiten Bauabschnitt der Grundschule im Gange. Dazu hat unsere Partnerorganisation wie schon beim vorigen Bau ein Kooperationsprojekt gestartet und Arbeiter für den Bau vor Ort rekrutieren können. Die ersten Arbeiten galten dem Abriss der baufällig gewordenen Holzbauten gegenüber dem Neubau, um Platz zu machen für das zweite Schulgebäude aus Stein.

Erdarbeiten

Für den Baubeginn des zweiten Schulgebäudes waren erhebliche Erdarbeiten nötig. Um einen ebenen Grund zu erreichen, musste im hinteren Teil des Geländes fast zwei Meter braune Tonerde mit Muskelkraft, Spitzhacke, Schaufel und Schubkarre abgetragen werden. Der Aushub ist nützlich zur Einebnung des neuen Schulhofs am gegenüberliegenden Hang.

Fundamente

Mitte Dezember 2017 ist der Baugrund soweit vorbereitet, dass die Fundamente erstellt werden können. Das Baugelände ist abgetrennt, eine Behelfstreppe zur Toilette eingerichtet. Das erste Baumaterial ist angeliefert. Ein Teil des Altbaus auf dem Hügel wird zeitweise als Bauhütte verwendet.

Die Maurer sind am Werk

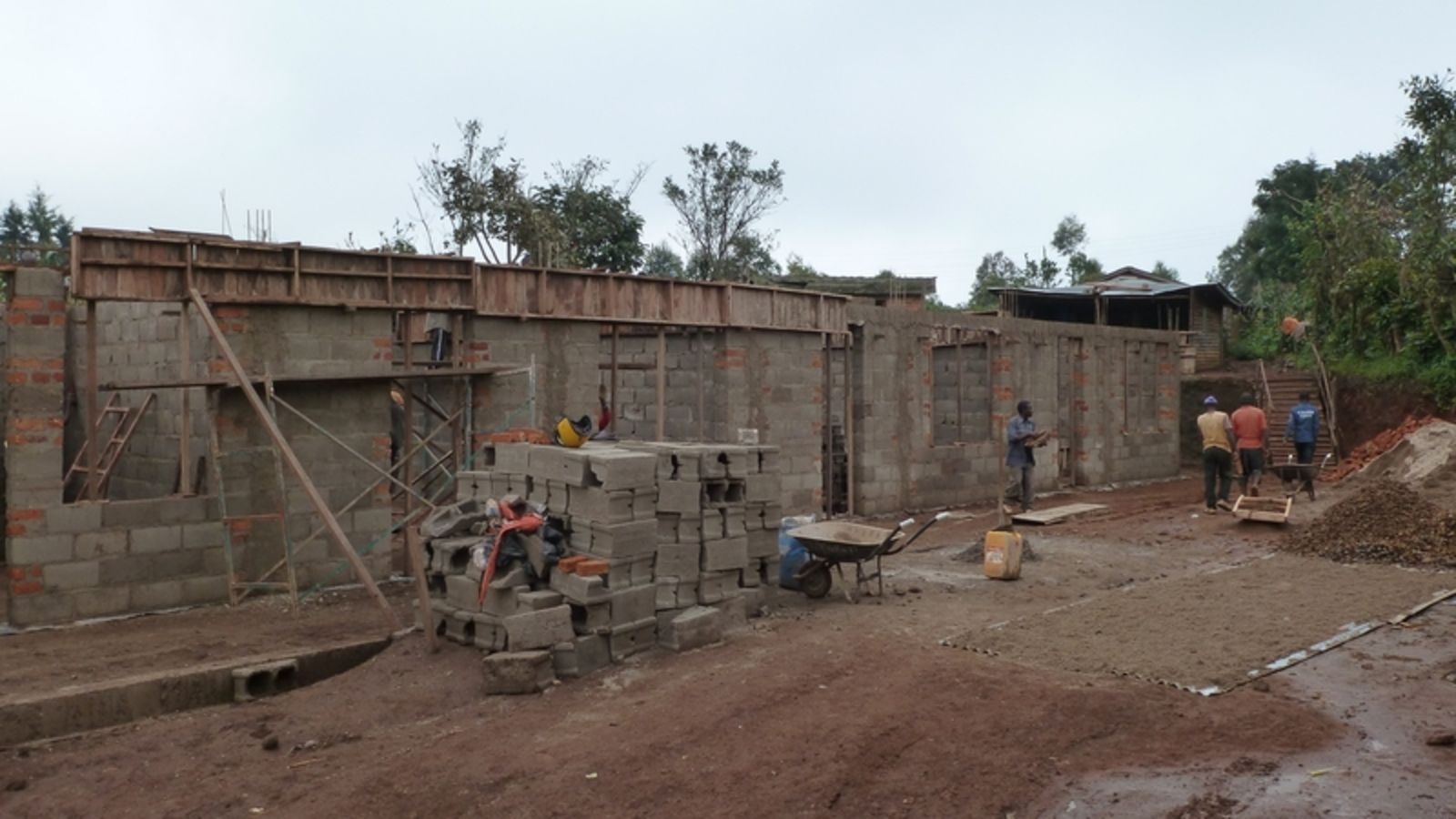

Mitte Januar 2018: die Arbeiten am Rohbau sind in vollem Gange. Viele Eltern und Pflegeeltern helfen bei verschiedenen Arbeiten mit und werden dafür vom Bauunternehmer bzw. von der Partnerinitiative entlohnt. Drei Klassen werden vorübergehend in den alten Gebäuden unterrichtet.

Verschalung und Betonieren der Dachträger

Februar 2018: Die Betonträger für die Dachkonstruktion sind in Arbeit.

Aufbau der Träger für das Metalldach

Mitte März 2018: Die Türen sind eingebaut, die Wände sind verputzt, die Stützmauer zur Straße ist fertig. Die Arbeiter bringen die Trägerkonstruktion für das leichte, erdbebensichere Metalldach an.

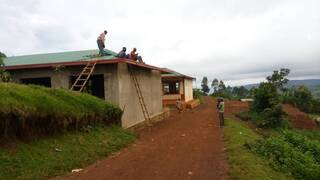

Das Metalldach wird fertig

Ende April 2018: nach der langen Starkregenperiode geht der Bau weiter. Die Dachdecker sind fast fertig.

Bau der Stützmauer des Schulgartens

Mai 2018: Arbeiten zur Geländesicherung. Zum zukünftigen Schulgartenbereich oberhalb des Schulhofs entsteht eine Stützmauer mit Treppenaufgang. Mitte Mai ist die Einfriedung des Schulgeländes mit Stützmauern nahezu abgeschlossen. Der Innenausbau schreitet fort.

Der Neubau ist außen fast fertiggestellt

Ende Mai 2018 sind die Innenausbau-Arbeiten in vollem Gange. Die Außenwände sind verputzt und gemalert. Rund um die beiden Neubauten ist eine halbhohe Stützmauer entstanden, die das Gelände absichert.

Die Klassenräume sind bereit für die Möblierung

Mitte Juni 2018 ist der zweite Neubau auch im Inneren fast fertiggestellt, der Innenanstrich ist beendet, es fehlen nur noch die Schulbänke. Auf dem Platz unter dem Vordach werden Platten verlegt und an der Stützmauer bei der Zisterne des ersten Neubaus entstehen Sitzbänke für die Kinder auf dem Schulhof.

Die Baumaßnahmen für den neuen Schulhof beginnen

Ende Juni 2018: einige Bilder vom Schulhofbereich hinter dem ersten Neubau, der komplett umgestaltet wird. Die Zisterne bekommt einen gemauerten Sockel, an den neuen Zyklopenmauern dahinter sind Bänke einbetoniert, so dass eine Ruhezone im Außenraum entsteht. Weitere neue Bilder zeigen den Gartenaufgang und die Mauerzone hinter dem zweiten Neubau.

Schulbänke für die drei neuen Klassenzimmer werden geliefert

8. August 2018: heute sind von unserer Schreinerei in Bukavu die Schulbänke für die drei neuen Klassenzimmer angeliefert worden. An der Plattenverlegung im Innenhof zwischen den Schulgebäuden wird weiter gearbeitet, ebenso auf der Baustelle für den neuen Schulhof am Hang.

Es ist geschafft, der zweite Neubau ist fertig

Dezember 2018/Januar 2019: der zweite Neubau ist fertig! Die Klassenzimmer und die Verwaltungsräume sind möbliert und der Unterricht in den neuen Räumen hat begonnen.
